Хроника дорожных работ: первая неделя августа

В Калининграде различные работы вели на трёх десятках объектов во всех районах города.

На первом этапе капремонта Орудийной, от Аэропортной до дома №24, уже демонтировали старое покрытие, ведут прокладку бытовой канализации.

На Краснооктябрьской началась подготовка основания под тротуар; идёт геодезическая разбивка объекта; перекладка бортового камня. На Сурикова в завершение капремонта установили уличное освещение. На тротуаре и парковке по Елизаветинской у ДС «Янтарный» устанавливают знаки и наносят разметку. На Ясной – озеленение.

На новой улице Мариенко и тротуарах по Чайковского, Машиностроительной, Ген.-лейт. Озерова, Геологической, Южном переулке – работа по замечаниям ГДСР, приёмка работ – на Беговой, Пролетарской, Барто, Бажова, Астраханской, Лазо, Щаденко, Московскому проспекту («Факел»), Ялтинской (промзона), Лермонтова.

На Полк. Ефремова, Сержантской, Проф. Севастьянова продолжают укладывать плитку. В Трамвайном переулке готовят основание тротуара. По Дмитрия Донского демонтируют бетонный забор, готовят основания под тротуар и велодорожку; закончили прокладку труб ливневой канализации. На транспортном узле Дмитрия Донского – Ген.-фельдм. Румянцева готовят основание и слои под расширение проезда. На тротуарах по Сергея Тюленина и Бассейной устанавливают борт. На Ватутина идёт разработка грунта под тротуар.

Параллельно работам капитального характера продолжается ремонт в рамках текущего содержания: на Черняховского (плитка у трамвайных путей), Полк. Емельянова - устройство тротуара от 2-го Ржевского переулка до дома №215 и ремонт остановочных площадок «ул. Айвазовского» в обоих направлениях, Островского (ремонт остановочной площадки). На Камской у перекрёстка с Берёзовой обустроили пешеходный переход, совмещённый с искусственной неровностью.

Аварийный ремонт проезжей части – на Зелёной, Цветущей, Гайдара, Гагарина - Еловой аллее, Станиславского, Миклухо-Маклая, Нансена. На участке Ленинского проспекта – на «Тополиной аллее», на площади Калинина и в проезде к Южному вокзалу вырезали и заасфальтировали большие участки повреждённого полотна.

На строительстве автомобильного моста 289 мостовиков с 40 единицами техники продолжают армирование опор, монтаж пролётов, сборку смонтированных блоков, погружение труб стапельных опор и стапельных оголовков, идёт сварка труб, засыпка траншей, монтаж муфт, устройство гидроизоляции, бетонирование различных участков инженерных сетей в зоне строительства, а также восстановление дорожного покрытия на участках, где прокладка завершена. Мост строится в рамках национального проекта «Инфраструктура для жизни» регионального проекта «Региональная и местная дорожная сеть».

Подрядчик на инженерных сооружениях отремонтировал подходы, прочистил водоотведение, обслужил подмостовую часть Высокого моста.

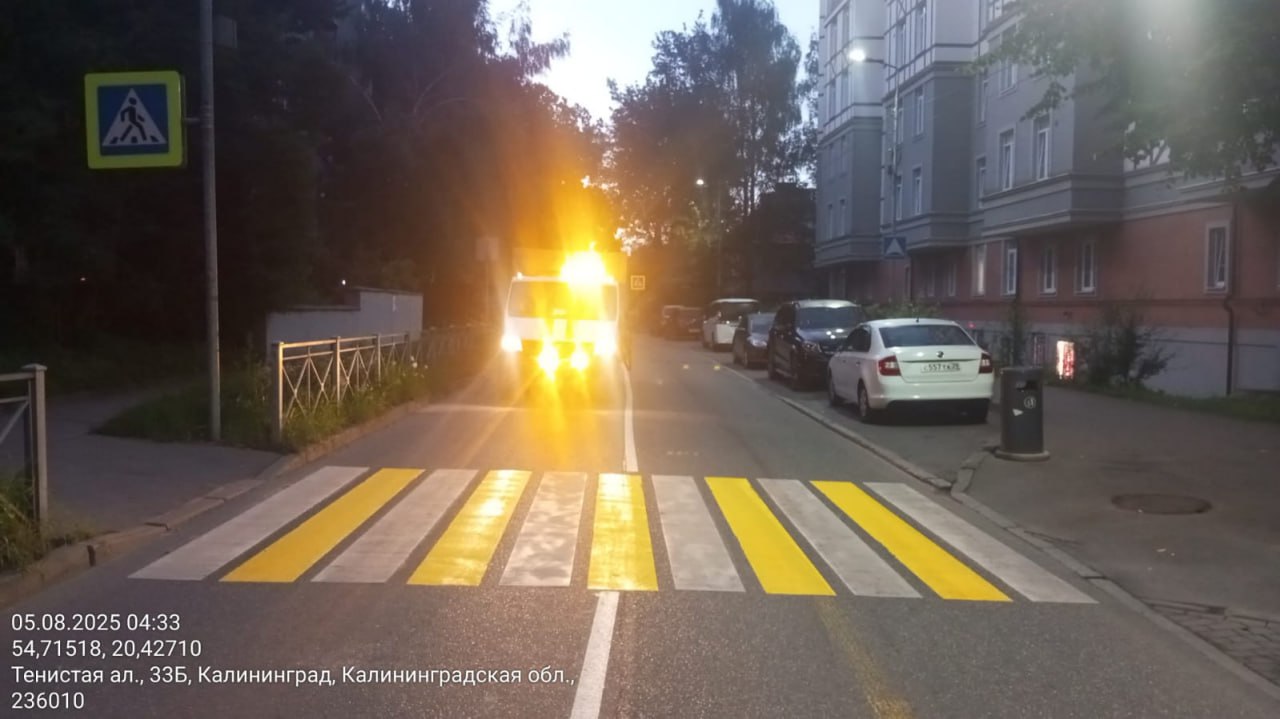

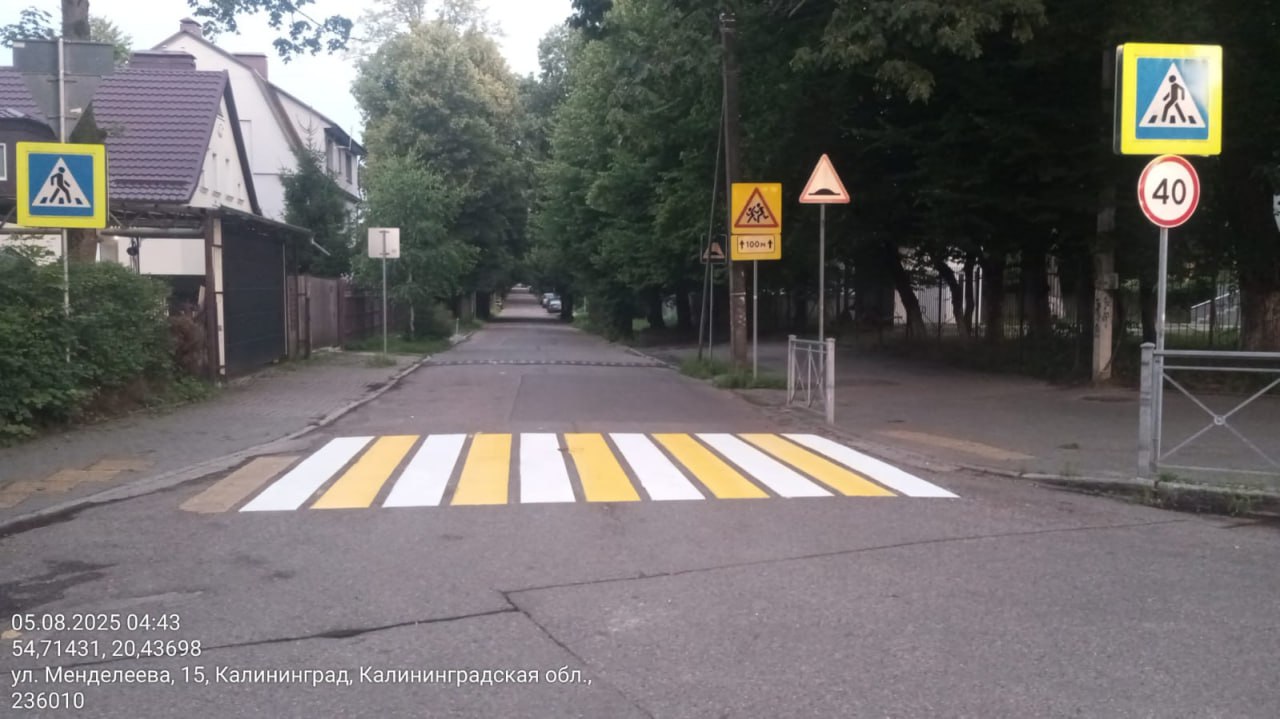

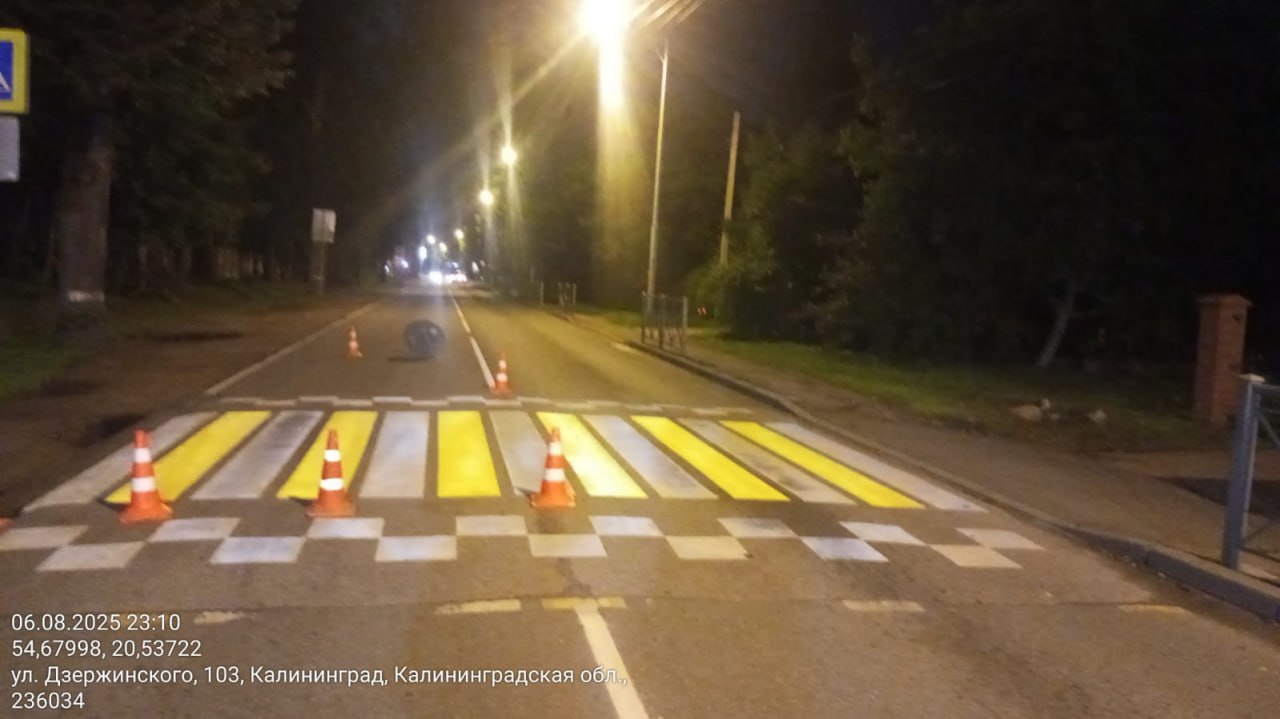

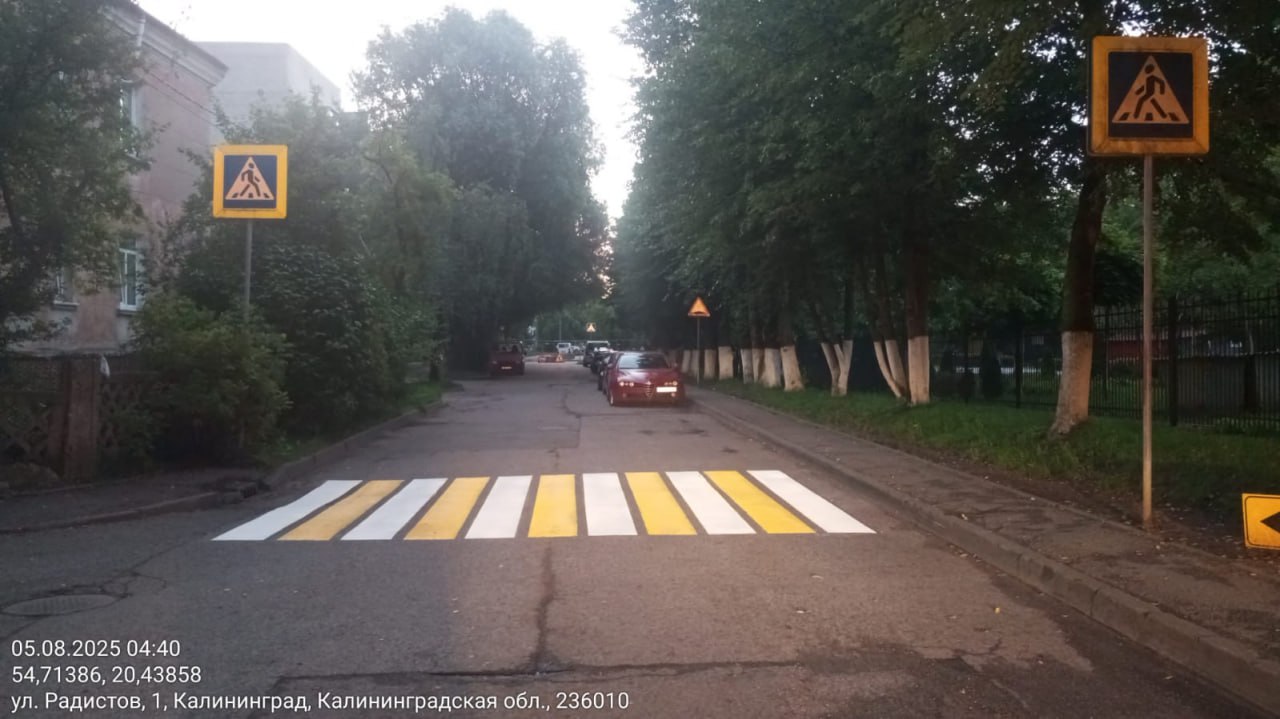

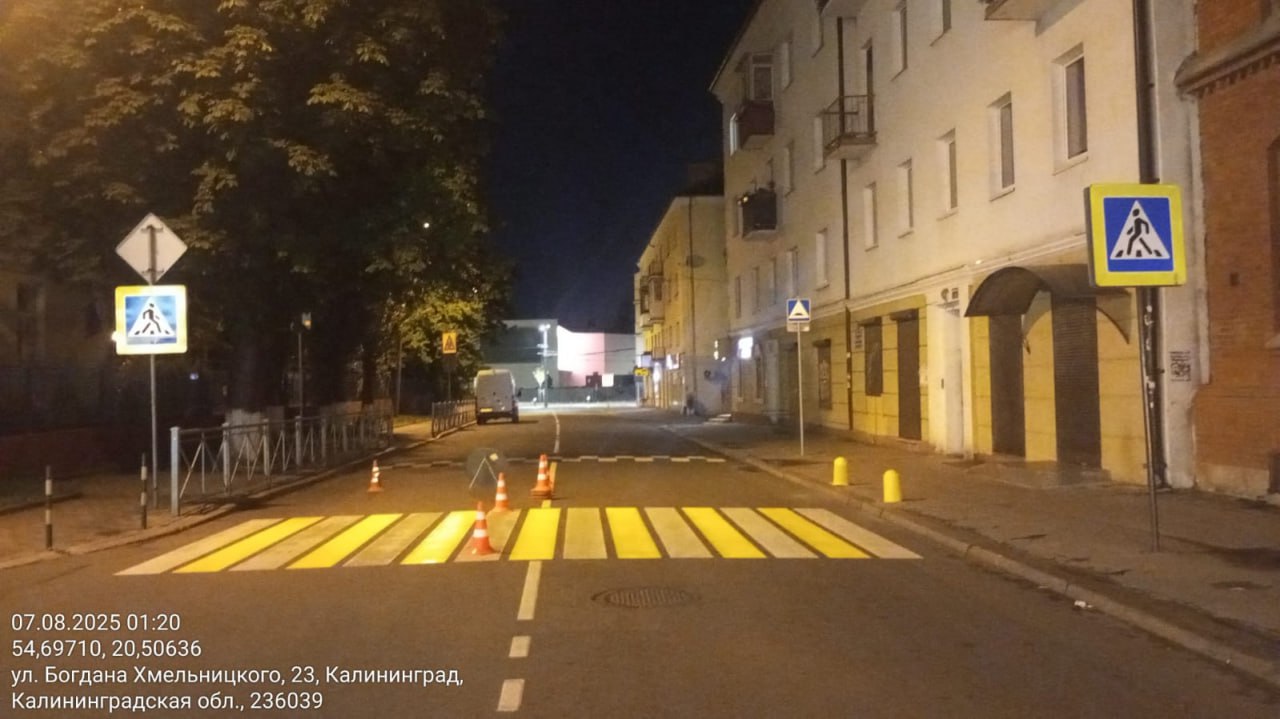

Дорожники ремонтируют, устанавливают знаки, обновляют дорожную разметку, в том числе жёлто-белые «зебры» вблизи школ.
