Хроника дорожных работ: первая неделя ноября

07.11.2025

Хроника дорожных работ: первая неделя ноября

В короткую рабочую неделю дорожники успели сделать многое на своих объектах.

Новые дороги и мост

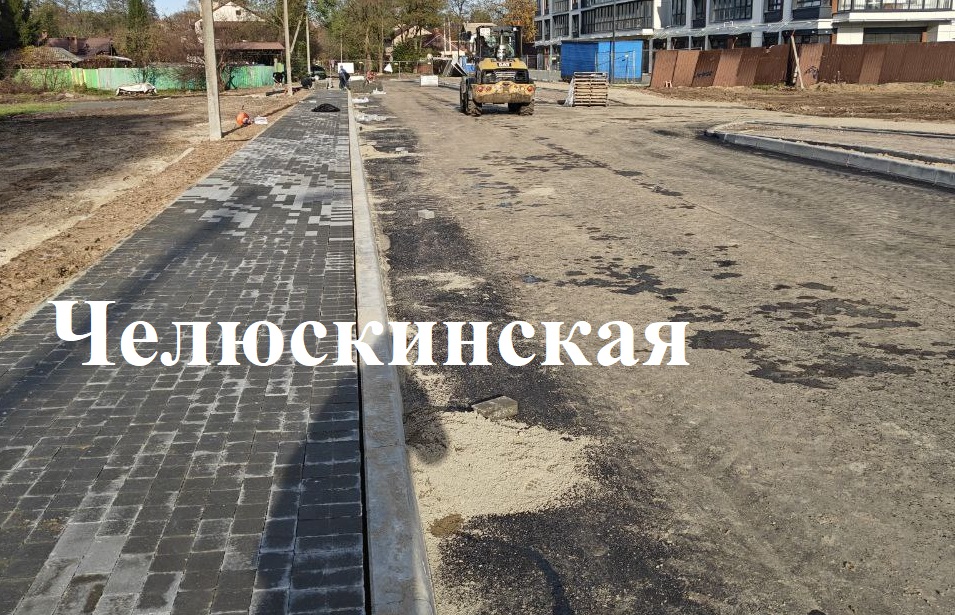

В микрорайоне им. Александра Космодемьянского на Челюскинской уложили плитку на тротуарах и нижний слой асфальтобетонного покрытия на очередном участке. Продолжают устройство основания велодорожки и прокладку коммуникаций.

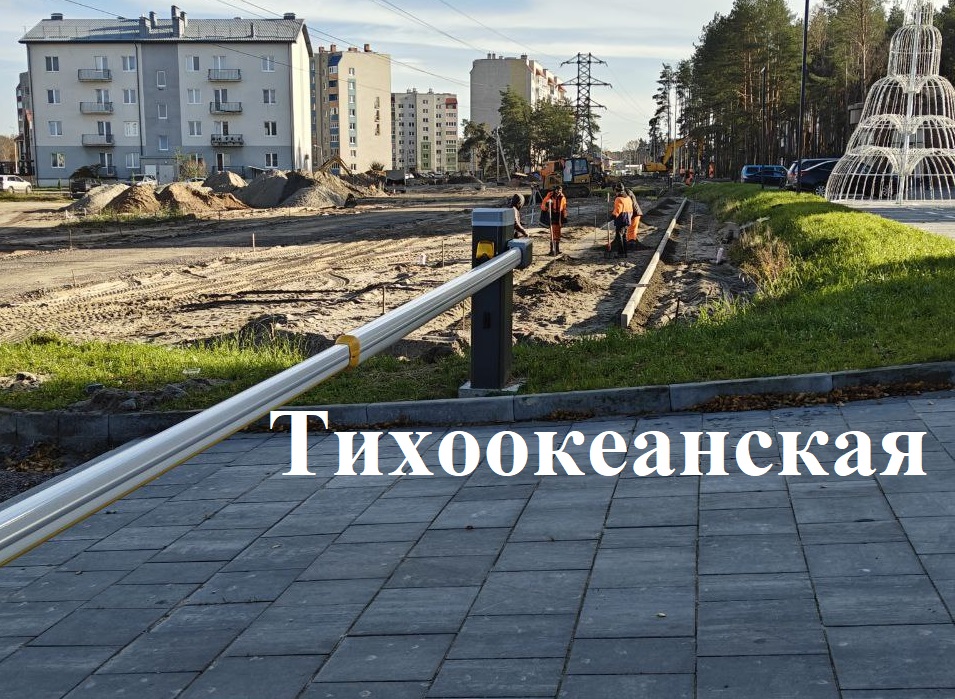

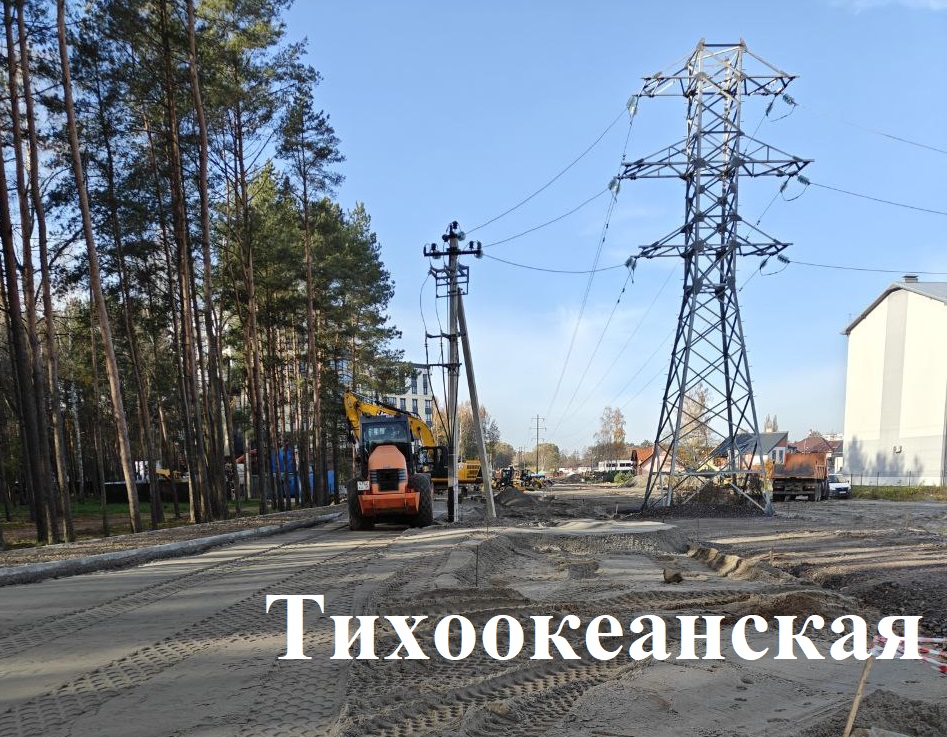

На соседней Тихоокеанской также устраивают основание проезжей части, тротуаров и велодорожки, начали установку опоры высоковольтной линии 15 кВ.

На строительстве 2-го этапа улицы Лучинского ведут отсыпку щебня и песка, продолжают монтаж опор освещения.

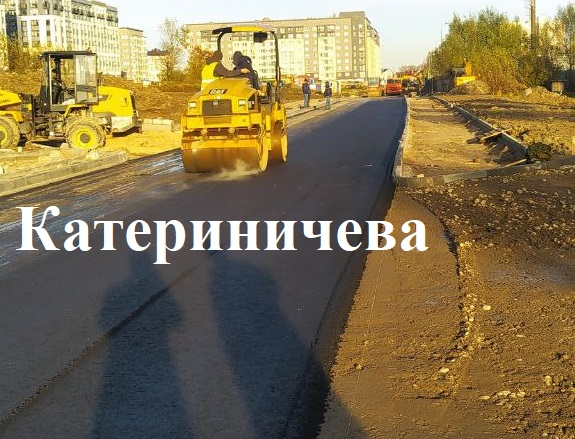

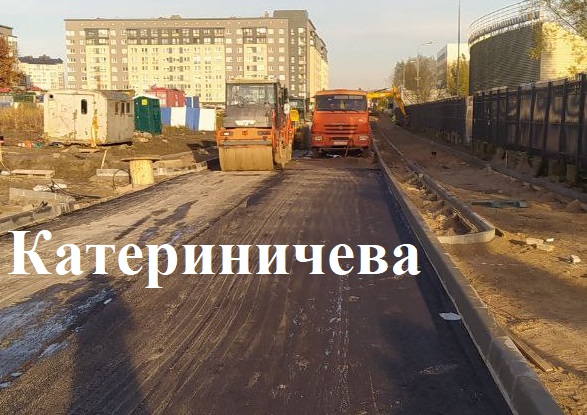

На Катериничева начали укладку асфальта.

На Благовещенской готовят основание, укладывают тротуарную плитку, прокладывают коллектор со стороны Суздальской.

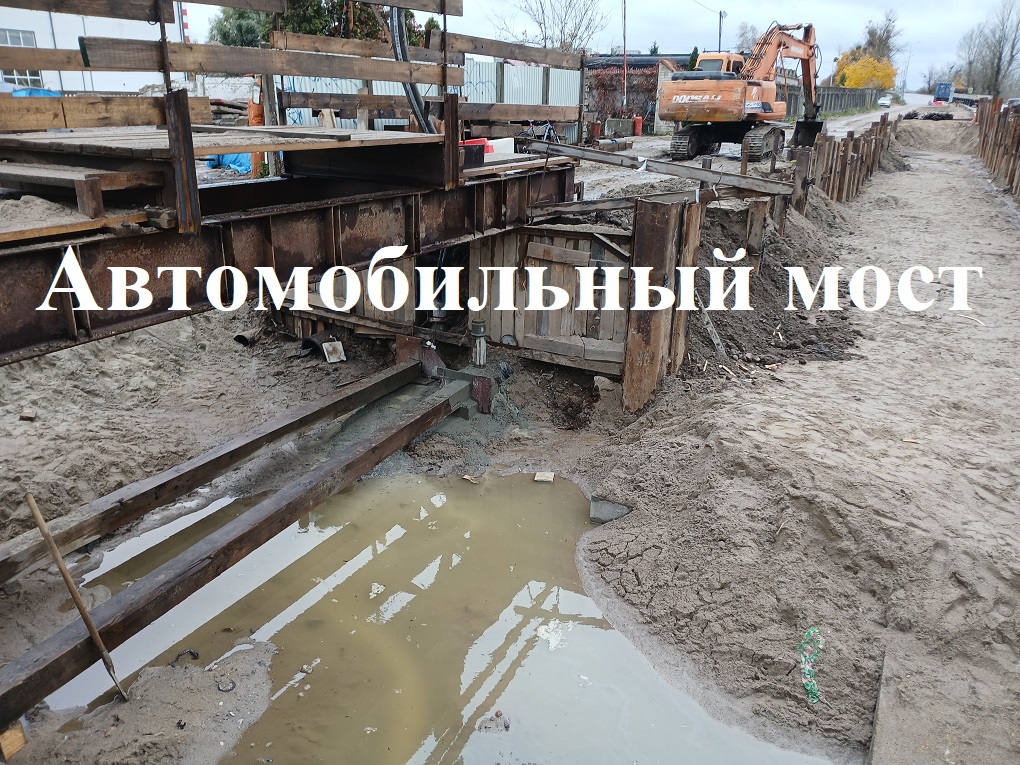

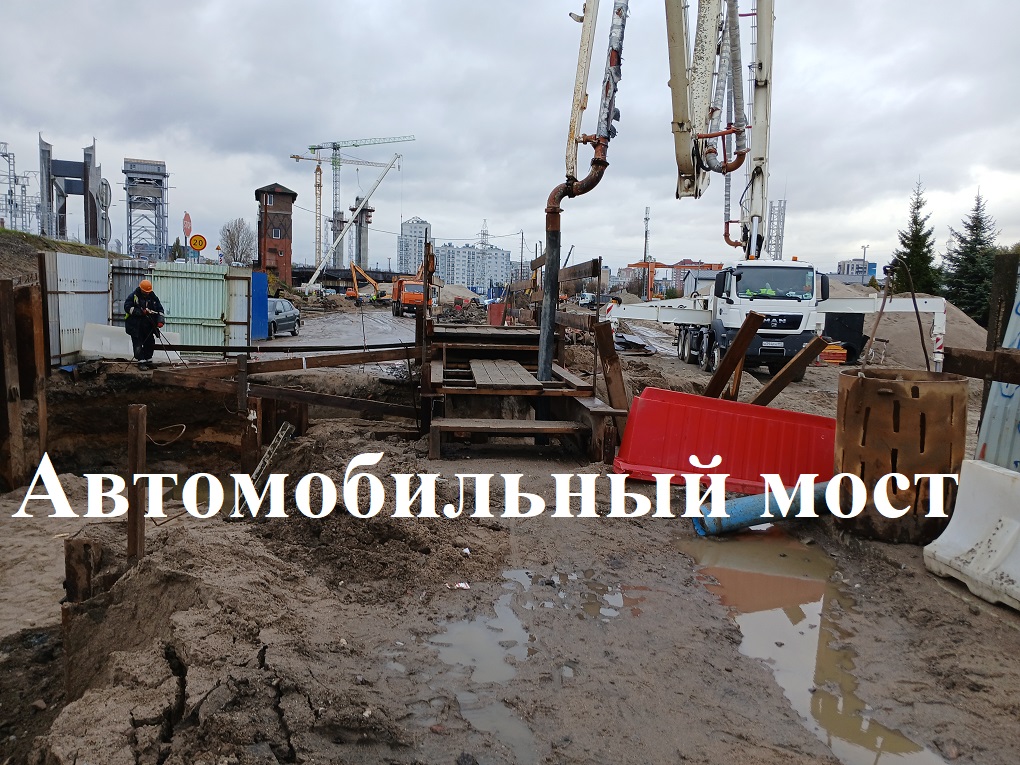

На будущем автомобильном мосту и прилегающей территории восстанавливают тротуары и дорогу после прокладки газопровода по ул. Савенко, в районе детской стоматологии; продолжают  археологические работы; устраивают буронабивные сваи подпорной стены в районе детской стоматологии;  извлекают шпунт по Железнодорожной и ведут обратную засыпку с уплотнением участков после прокладки напорной канализации от КНС-8; выполняют укрупнительную сборку металлоконструкций пролетного строения ПС1 на стапеле в пролете 3-4; устраивают стапель в пролете 4-5.

Ремонт улиц

На Орудийной продолжают тянуть подземные коммуникации и устраивать песчано-щебёночное основание.

На Дмитрия Донского у детской областной больницы укладывают тротуарную плитку, устаивают “закладные” под опоры освещения, готовят основание под парковку N 2.

На кольце по Ген.-фельд. Румянцева закончили расширение дороги и перенос сетей освещения.

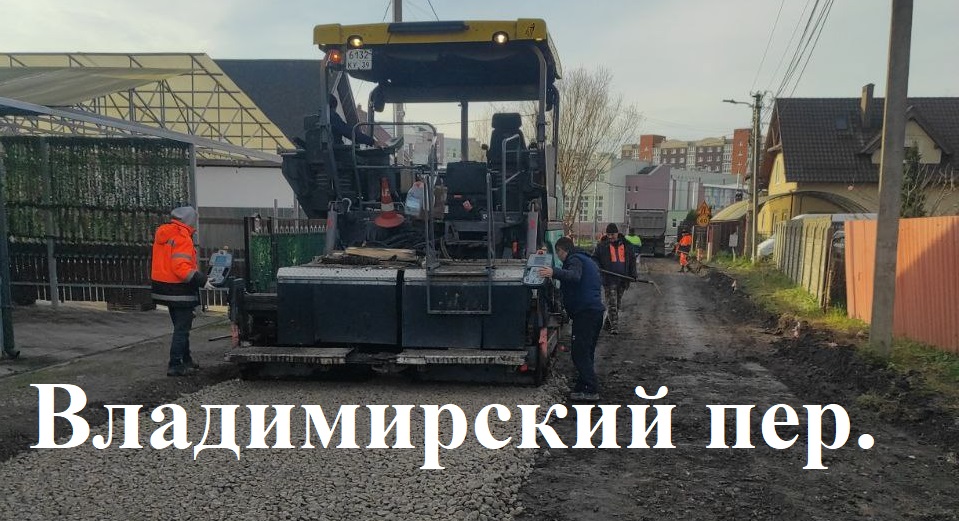

Во Владимирском переулке уложили основание из щебня и готовятся к устройству асфальтового покрытия.

На Летней выставили временные знаки, земляные работы в рамках капремонта планируют начать в понедельник, 10 ноября.

Тротуары, парковки, рельсы, павильоны

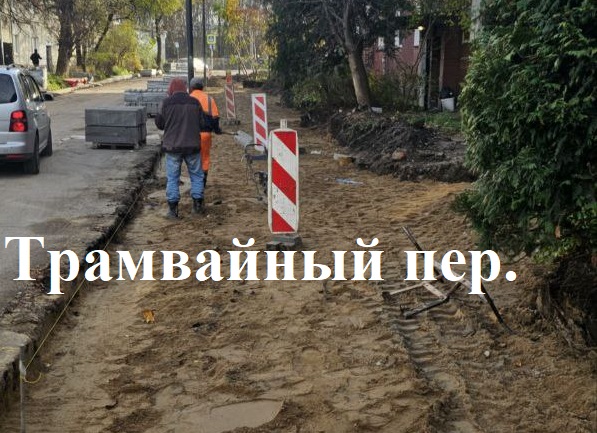

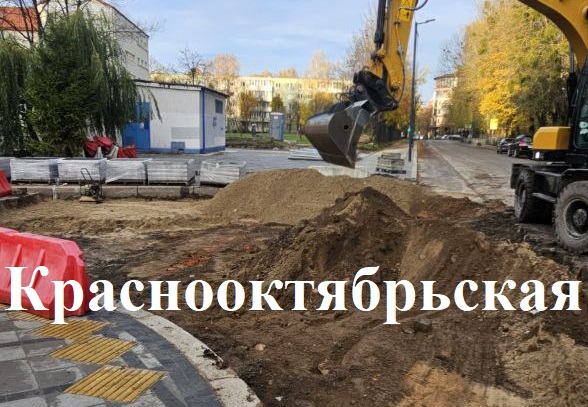

На Краснооктябрьской сегодня планируют уложить асфальт на велодорожку и начать демонтаж старого покрытия на противоположной стороне. В Трамвайном переулке устраивают основание, монтируют тротуарную плитку и бортовой камень.

На Ясной заканчивают устройство пандусов и озеленение. На Огарёва монтируют борт, мостят тротуарную плитку. На Судостроительной к детсаду также устраивают основание и выставляют борт будущего тротуара. На Литовском валу укатывают асфальт. На Альпийской, Нижних полях устраивают основание. На Мл. лейт. Родителева и Карла Маркса готовят основание и укладывают плитку. На Подп. Иванникова укладывают плитку. На Беговой асфальтируют заезды во дворы. На Сержантской заасфальтировали штробы на проезжей части после регулирования бортового камня тротуара. На Дзержинского исправляют замечания.

На Коммунистической у Пенькового озера на автобусном кольце готовятся к асфальтированию площадки. У гимназии №22 вдоль новой парковки ставят столбики, проводят озеленение.

На трамвайной линии Мира – Бассейной продолжают готовить основание под трамвайные пути, укладку рельсо-шпальной решетки. По Фестивальной аллее от Красной до Коммунальной уложили шпалы, в доставке рельсов из «большой России» у подрядчика произошла задержка, рельсы планируют укладывать и варить стыки с 20 ноября.

На трамвайных остановках по 9 Апреля заливают платформы под павильоны, мостят площадки ожидания, ставят каркасы.

Текущее содержание дорог и мостов

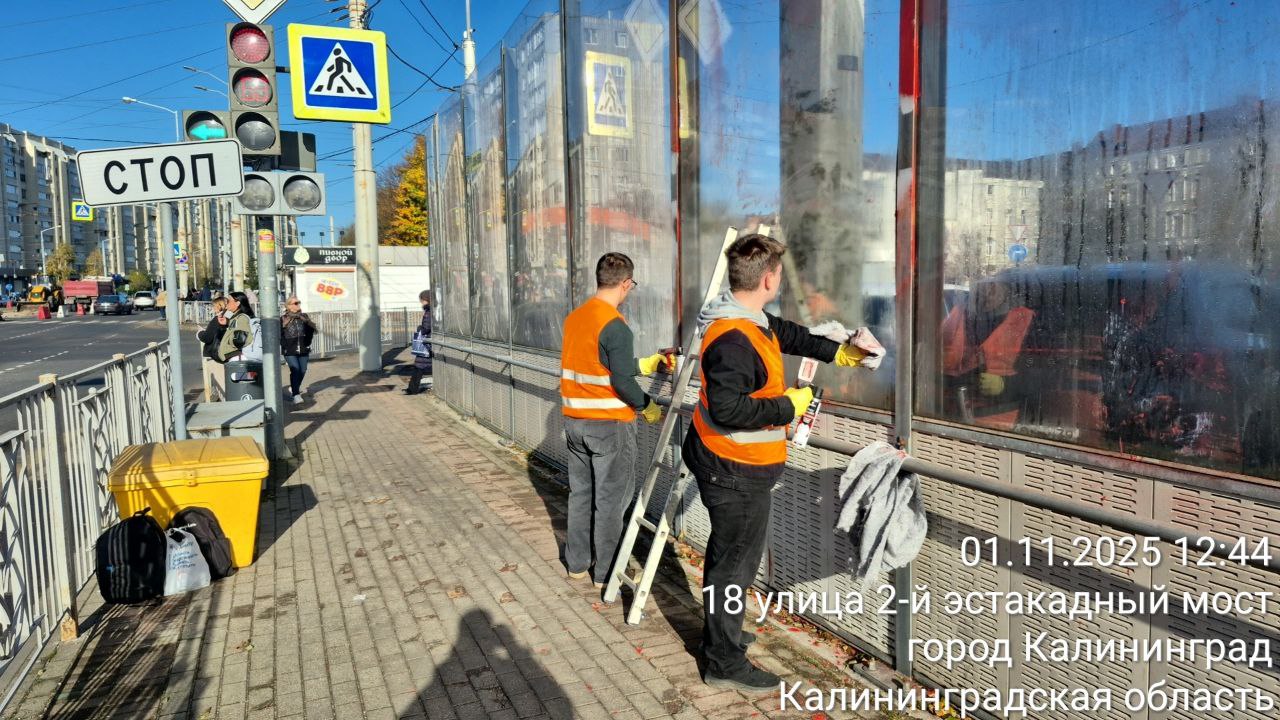

Мостовики на неделе проводили техническое обслуживание Высокого и Юбилейного мостов и перехода под Ленинским проспектом, обследование 1-й эстакады, зачищали граффити на 2-й эстакаде, подготавливали к ремонту гранитную облицовку на путепроводе по Ген.-фельдм. Румянцева.

Дорожники ликвидировали выбоины и просадки проезжей части Осенней, Береговой, Беговой со стороны Павлика Морозова, Подп. Емельянова в районе автобусного кольца, у парковки на Виктора Гюго.
